“今年能度過一個溫暖的冬天了。”隨著樓棟立管改造項目順利完工,烏拉特前旗興業華庭小區的住戶們充滿了喜悅和期待。
溫暖工程實施以來,烏拉特前旗緊盯群眾反映集中的各類供熱問題,加快推進供熱管網改造升級、互聯互通,緊跟進度、加強統籌協調,著力解決施工中遇到的問題,各施工單位和負責部門嚴把工程建設質量安全關,科學施工、搶抓進度,確保按期完工。

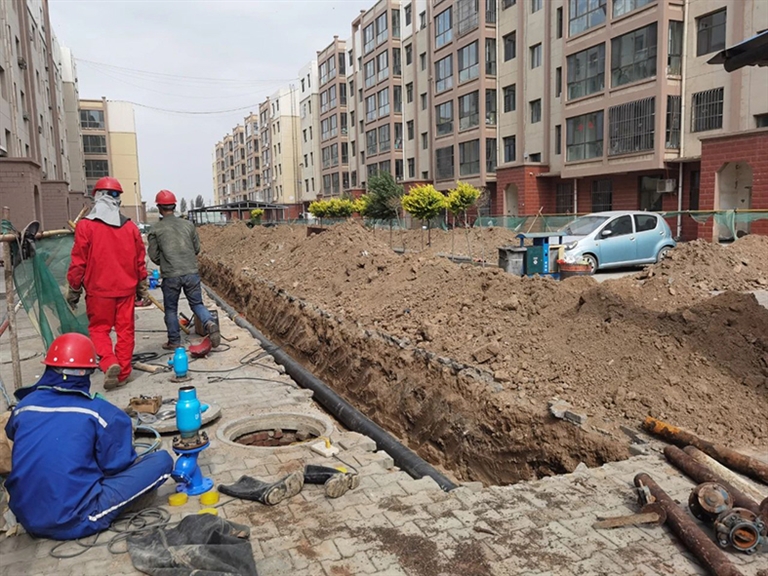

前旗教育路與紅衛路一級管網改造施工現場 圖片來源于烏拉特前旗融媒
在教育路與紅衛路一級管網改造施工現場,施工人員正在破地開挖第四段路段,前三段路段新的供熱管道已完成安裝,路面也已回填完畢,進入最后恢復階段,該路段工程預計7月中旬完工。
“一級管網改造工程共5條線路,已開工建設3條,烏拉特大街振興小區北至振興小區換熱站線路、烏拉特大街至長隆灣四期換熱站線路均已完工;正在建設的是教育路與紅衛路線路,現已完成工程量60%。項目總投資704萬元,已完成投資600萬元。”烏拉山電廠供熱管網施工負責人安元在說。
今年,烏拉特前旗溫暖工程共涉及40個小區涉及改造供熱一級管網3公里、二級管網8.7公里;改造40個老舊小區樓棟立管23.53公里;切改1條148米供熱一級管網、18個末端熱力站增設回水泵等實施管網互聯互通;改造20個熱力站;購置應急移動熱源車1輛,應急發熱4萬平方米。計劃9月底全部完工。
截至目前,二級管網改造項目環保換熱站至行吟水榭小區線路、長隆灣四期、興隆南區已完工。樓棟立管改造項目涉及40個小區,其中,愛民舒心園、水苑、七星南區等9個小區已完工。格林豪森熱力站、百合華庭熱力站、武裝部熱力站等20個熱力站已全部開工建設。管網互聯互通改造項目烏拉特大街至東升大街148米供熱管網切改路線工程已完工,末端熱力站回水泵及其他板式換熱器、循環泵正在采購中。
